完工事例
地域別|すべて
豊橋市 T様邸新築注文住宅【ご家族のこだわりがいっぱい詰まった『高気密・高断熱・全館空調』の家】
豊橋市 新築注文住宅
建築中レポート
- 1.2022年10月15日
-
見本決め
ご契約後の初めての打ち合わせです。
外観の形状や色を決定しました。外壁はガルバリウム鋼板のブラックです。
- 2.2022年11月15日
-
地鎮祭
本日、地鎮祭でした。
雲一つない晴天に恵まれ、無事執り行うことができました。
「これから無事にお家が完成しますように」と神主さんと共にご家族3人でお参り。
着工が楽しみですね。
- 3.2022年11月21日
-
ショールーム廻り
クリナップ、TOTOのショールームに行ってまいりました。
実際に見たり、触れたり、説明を聞いたりしてキッチン、お風呂、トイレの色などを決めました。
- 4.2022年12月03日
-
水盛遣方
いよいよ着工です!
まずは建物の位置や水平を正確に出す工事です。
- 5.2022年12月08日
-
掘削工事
基礎工事の最初の工程で、地表面より下の構造をつくる工事の為、建築工事では特に不可欠な工事です。
- 6.2022年12月12日
-
捨てコンクリート打設
捨てコンクリートとは基礎を作る前に地盤の上に打設させるコンクリートです。
- 7.2022年12月19日
-
基礎配筋検査
基礎の内部に設置してある鉄筋が図面通りに正しく設置されているか、また施工不良が無いかを確認するための検査です。
- 8.2023年01月10日
-
基礎工事完了
基礎の型枠が外れました。これで基礎工事は完了です。
- 9.2023年01月18日
-
土台伏せ
土台伏せが完了いたしました。土台とは基礎の上に乗せる最初の木材です。土台と基礎の間には気密基礎パッキンという部材が入ることで気密性の高い家になります。
- 10.2023年01月23日
-

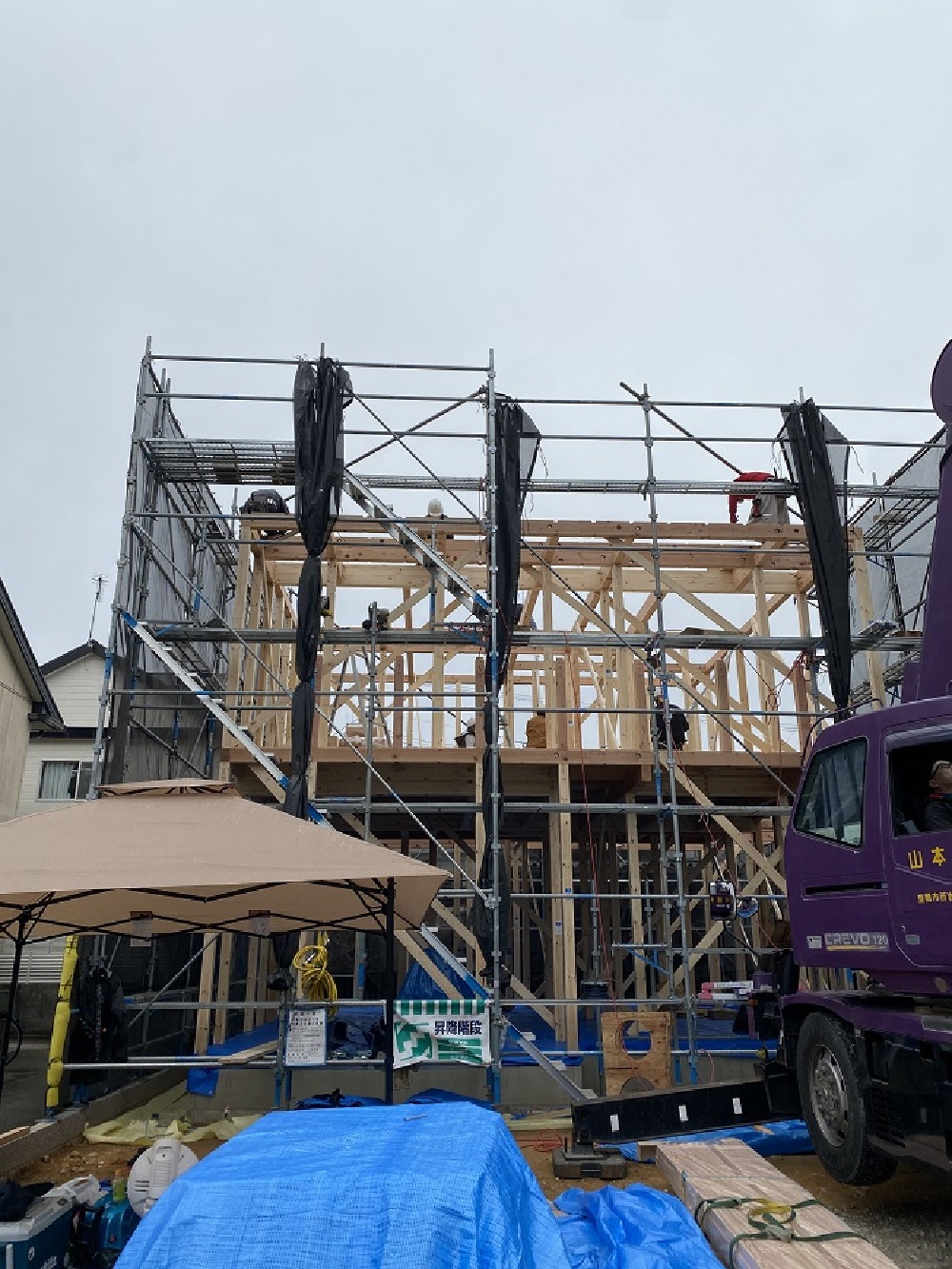

建て方工事1
足場が組まれ、まずは柱から建てていきます一日で上棟します。
- 11.2023年01月23日
-
建て方工事2
2階の柱も建ちました、この後は梁や金物をつけていきます。
- 12.2023年01月23日
-
上棟
屋根まで建ち、無事上棟致しました。本日は誠におめでとうございました!
- 13.2023年01月23日
-
上棟式
家屋の守護神と大工の神を祀って、棟上げを無事に終えられたことに感謝するとともに、最後まで工事の安全を祈る、上棟式が執り行われました。
- 14.2023年01月27日
-
外壁下地
1階、2階の外壁の下地材を施工していきます
- 15.2023年02月01日
-
屋根
ガルバリウム鋼板の屋根が取り付けられました。
- 16.2023年02月05日
-
電気配線打合せ
現場にてお施主様とコンセントやライトの位置などの決定をします。
- 17.2023年02月07日
-
通気スペーサー
屋根の通気スペーサーの施工をしています。壁の内側の湿気を外部に放出させるために通気層を設けます。45㎜と充分な通気層が確保されています。湿気が壁の内側にたまらないので木や部材にカビが発生することを抑えられます。
- 18.2023年02月20日
-
べーパーバリア
外壁の部屋内側にビニールを張り巡らすことです。字のごとく、部屋から発生する湿度を遮断し、気密性をあげて断熱材を効果よく効かせるためのものです。
- 19.2023年02月22日
-
気密測定
窓から空気を出し家全体を真空状態にし、隙間から入ってくる空気を数値にする機械を使って気密測定を行っています。結果は0.41でした!
- 20.2023年03月01日
-
全館空調
家の中の空気を循環させて、家全体を温めたり冷やしたりする冷暖システムのことです。 部屋ごとに冷暖するエアコンなどと比較して、廊下、洗面所、トイレ、お風呂場など、家の中を隅々まで一定の温度に保ち、家中を快適な温度に調整することができます。
- 21.2023年03月10日
-
石こうボード
壁の下地となる石こうボードが施工されています。
クロスを貼るために面を作っているだけではなく、壁や天井を補強・防音・耐火性を確保するための面材としての役割も担っています。
緑の石こうボードは耐水でトイレやキッチンなどの水が飛びそうなところに施工しています。
- 22.2023年03月15日
-
外壁
外壁のガルバリウム鋼板が張られています。幅広の横方向のガルバリウム鋼板でシンプルモダンな外観に♪
- 23.2023年03月28日
-
フローリング
フローリングの施工が進んでいます。T様邸はブラックウォールナットの無垢フローリングです。
施工後は傷がつかないようすぐに養生をしています。
- 24.2023年03月31日
-
外観
足場が外れました。幅広の横方向のガルバリウム鋼板と木目調のサイディングがマッチしてとてもかっこいい外観です♪
- 25.2023年04月17日
-
feボード
feボードとは、石こうボードの表面に鉄粉を含んだ塗料でコーティングし、磁石が吸着するようになっています。
- 26.2023年04月20日
-
化粧梁
天井のボードが張られ、化粧梁が塗装されかっこよくなりました。
- 27.2023年04月25日
-
階段
階段が設置されました。T様これで安全に上り下りができるようになりましたので、現場を見に来る際はぜひ2階にも上がってください。
- 28.2023年05月01日
-
キッチン設置
キッチンが設置されました。
T様邸のキッチン裏収納は壁の端から端まで大きく造作されます、とても楽しみですね。
- 29.2023年05月07日
-
2階クロス
2階のクロスが貼り終わりました。2階はもう住める状態です!
- 30.2023年05月08日
-
天井クロス
木目調のクロスが天井に貼られました。おしゃれな天井になっています
♪
- 31.2023年05月11日
-
トイレ
トイレが設置されました。ヘリンボーンのクッションフロアがとてもかわいいです!
- 32.2023年05月12日
-
WICハンガーパイプ
WICに棚とハンガーパイプが設置されました。
T様邸のWICは洗面からもキッチンからも行ける回遊タイプ
家事導線を考えたつくりになっています。
- 33.2023年05月13日
-
カーテン打ち合わせ
カーテンの打ち合わせに行きました、決まったカーテンが取り付けられるのが楽しみです♪
- 34.2023年05月16日
-
照明
お洒落でかわいい照明が取り付けられました♪
- 35.2023年05月18日
-
手洗い
トイレの手洗いが取り付けられました♪
- 36.2023年05月18日
-
全館空調
全館空調が取り付けられました、これで夏は涼しく冬は暖かく過ごしていただけます!
- 37.2023年05月19日
-
洗面台
既製品と造作の棚を組み合わせたオシャレな洗面台です。こだわった色の組み合わせのタイルが可愛いです♪
- 38.2023年05月19日
-
完成
ついに完成しました!陽の光が入り、全館空調で一定の温度で年中、裸足で過ごせるホテルのような空間が実現されました♪
- 39.2023年05月20日
-
見学会1日目
たくさんの人が見学会に参加していただき、「回遊動線いいね」などのお誉めの言葉をいただきました!
2階は暑いんだろうなと思っていたお客様が階段を上がる所から「2階も階段から涼しい」と言っていただけました!
- 40.2023年05月21日
-
見学会2日目
全館空調を初めて体験したお客様は、脱衣所もお風呂も同じ気温だったことに驚いて関心していました。
T様見学会のご協力本当にありがとうございました。
- 41.2023年05月23日
-
カーテンがつきました
それぞれのお部屋にマッチしたカーテンがつきました。
- 42.2023年05月24日
-
お引き渡し
本日お引き渡しをさせていただきました。
新しいカギを挿し込むと、今まで使っていた工事用のカギが使えなくなります。
見学会にご協力をくださいましてありがとうございました。これから新しいお家でご家族仲良くお過ごしください♪
T様、この度はエイチエスホームにご用命いただきまして誠にありがとうございました。
これからも末永くよろしくお願いします。
